加速广元电网升级 备战今夏用电高峰

2026-05-07 11:41:03来源:四川在线编辑:袁茹莉

四川在线消息(李恒惠 记者 严佳敏)近日,220千伏袁家坝变电站2号主变经过5次充电正常后成功投运,比原计划“6.30”时间节点提前投运2个月。投运后,袁家坝变电站整体供电能力提升40兆伏安,有效提升区域供电保障能力。

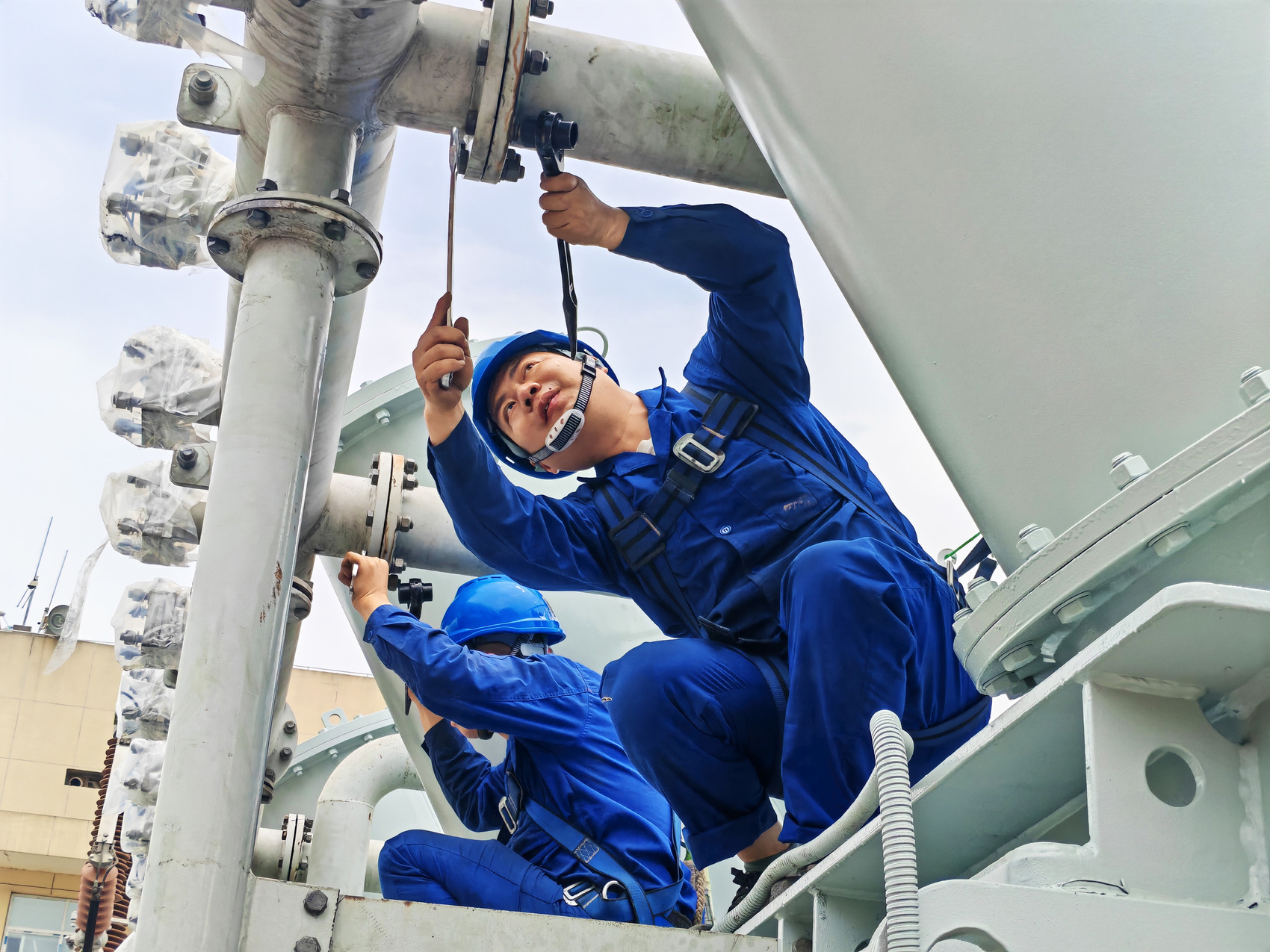

国网广元供电公司工作人员提升改造袁家坝变电站。国网广元供电公司供图

220千伏袁家坝变电站位于广元市利州区袁家坝工业园区,是广元城区的主要枢纽站,原有的2台主变至今运行20余年。近年来,随着地方经济持续发展,园区工业项目陆续投产,区域用电负荷快速增长,原有120兆伏安主变断面受限,影响供电能力提升。为此,国网广元供电公司对袁家坝变电站进行综合能效提升改造,将原有的2台主变容量从120兆伏安更换成140兆伏安的变压器,减轻了广元电网今夏用电高峰期间的供电压力,也为地方工业经济发展注入了新动力。

与此同时,在广元市利州区工农镇,国网广元供电公司正在对10千伏云工二线进行农网综合检修,将原有线路升级更换为绝缘导线及更换全部老旧电杆。

迎峰度夏用电高峰临近,国网广元供电公司聚焦“主网提升+配网补强”工作,通过实施26项配网补强措施,有序推进各项春季检修任务和电网改造工程,提升设备健康水平,不断提升配网供电可靠性与供电能力。同时,加快推进110千伏云盘梁主变扩建、220千伏洪江变电站综合能效提升改造等电网重点工程项目,进一步优化负荷分配,缓解局部电网供电压力,全力保障迎峰度夏期间电力安全稳定供应。
