四川在线消息(杨果 记者 张敏)重大项目建设进度再刷新!8月12日,川观新闻记者从中煤广元煤电一体化项目获悉,该项目中的煤炭储备基地项目建设,已完成总工程量的30%,预计将于明年3月竣工。

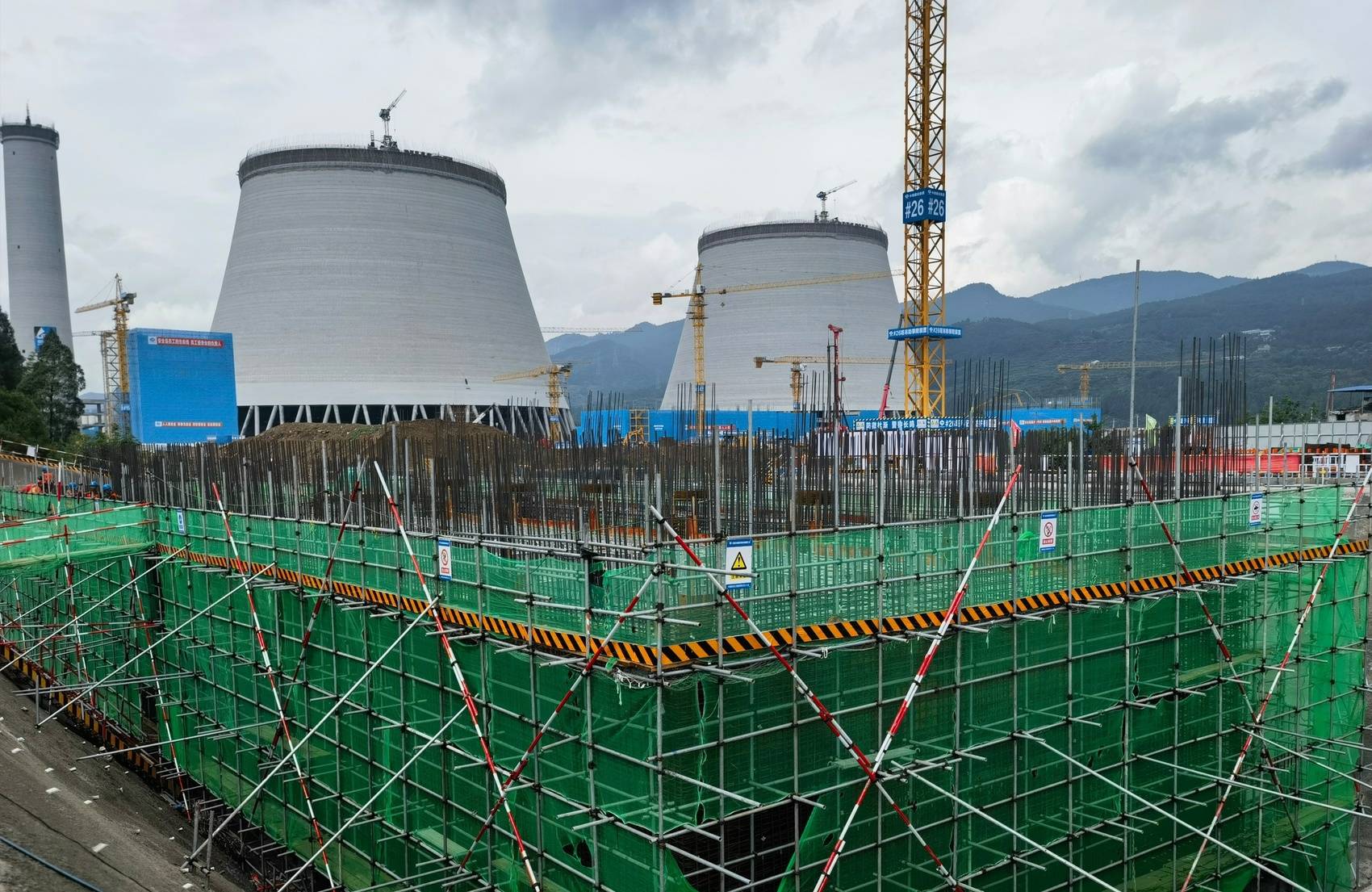

中煤广元煤电一体化项目建设现场。杨果 摄
中煤广元煤电一体化项目估算总投资300亿元,是广元市与中煤集团开展深度合作的重大项目,主要围绕燃煤发电、煤炭储备、新能源开发及高端煤化工和天然气化工等领域进行开发建设。目前,已落地在建项目主要包括中煤广元燃煤发电、中煤广元煤炭储备基地和元宝山铁路专用线等项目。
其中,燃煤发电项目年发电量为90亿千瓦时,预计年产值40亿元以上。该项目也是四川“十三五”以来唯一开工建设的燃煤发电项目,项目的建设,有利于进一步优化我省电源电网结构,提高枯水期电可靠性,增强电网抵御自然灾害的能力。
中煤广元能源有限公司总经理魏凤文感叹:“项目的顺利推进,离不开广元相关部门的关心和支持。”近期,广元市委主要领导到项目现场调研,了解企业发展情况,现场解决难题,并为企业职工“送清凉”。
川观新闻记者在广元燃煤发电项目建设现场看到,两个巨大的煤粉锅炉已经屹然耸立。“每天有100余台大型机械,2800多名工人在忙碌。”魏凤文介绍,目前,1号锅炉正在进行受热面的吊装,2号锅炉正在进行烟风道的组合,主厂房已进入屋面封顶作业阶段。
几百米外,元宝山铁路专用线项目2号隧道正加速掘进。
据介绍,该专用线自宝成铁路昭化车站成都端引出,末端设电厂站顺接中煤广元燃煤发电项目。计划铺轨全长9.573公里,预计明年2月底前通车运营。
“元宝山两个隧道进展顺利,掘进长度都超过了总长度的一半。”中煤广元能源有限公司工作人员刘科余介绍,目前1号隧道共计掘进进尺1692米,占总里程3330米的50.81%;2号隧道共计掘进进尺1063米,占总里程1840米的57.77%。此外,需要跨江通行的清江河特大桥累计完成桩基163根,占总量188根的86.70%。
中煤广元煤炭储备基地项目卸煤系统同样是一派热火朝天的忙碌景象,自从5月16日开工以来,已完成总工程量的45%。
广元市发展改革委党组书记、主任彭仕扬表示,将主动靠前服务,加强业务指导和过程管理,积极协调解决项目推进过程中遇到的困难和问题,以最优服务保障项目顺利推进。
