中煤广元燃煤发电项目2号机组即将进入168小时满负荷试运行

2026-10-13 10:15:32 来源:四川在线 编辑:袁茹莉 

四川在线消息(记者 严佳敏)10月12日,中煤广元燃煤发电项目2号机组已并网进行涉网试验,预计13日进入168小时满负荷试运行,10月底全面投产。这是继1号机组6月25日投入商业运行后,该项目取得的又一重要进展。

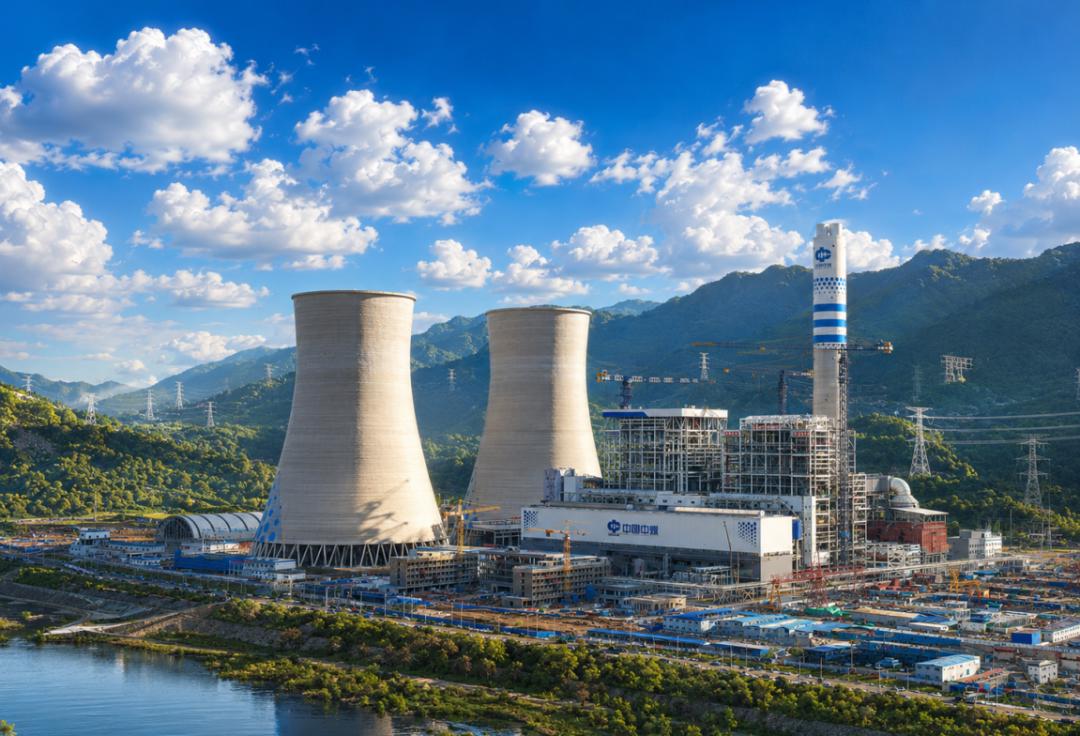

中煤广元燃煤发电项目。广元市委宣传部供图

“2号机组经历基建调试、锅炉酸洗、管道吹管、整套启动及首次并网等工作后即将正式进入168小时满负荷试运行阶段。”中煤广元能源有限公司工程部副经理刘华元介绍,项目将在168小时满负荷试运行之中,全面检验机组各项性能指标,为正式投产奠定基础。

中煤广元燃煤发电项目位于四川省广元市利州区宝轮镇清江村,于2024年9月28日开工建设,是四川省重点项目,项目新建2台1000兆瓦超超临界燃煤发电机组,同步建设高效烟气脱硫、脱硝及除尘设施,烟气排放浓度远优于国家超低排放标准,全厂实现废水零排放。

目前,2号机组正按计划推进调试工作,项目全部投产后,预计年发电量超90亿千瓦时,可大幅提升川东北区域供电保障能力,有效缓解当地用电缺口,为工业生产与民生用电提供稳定能源支撑。同时,项目有利于进一步优化四川省电源电网结构,提高枯水期供电可靠性,增强电网抵御自然灾害的能力。
